梅蓄二期首台机组启动调试工作已接近尾声,自调试工作开始的月余以来,各调试人员不惧艰难、挑灯夜战,以优良的专业素质确保机组的调试和消缺工作有序、稳步、高效推进,向首台机组全面投产吹响进攻的号角。
(张沛潇、张超)

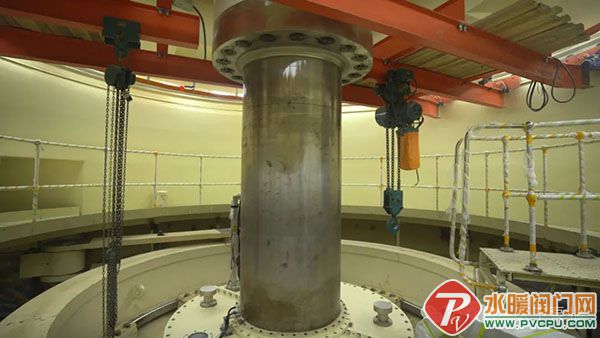

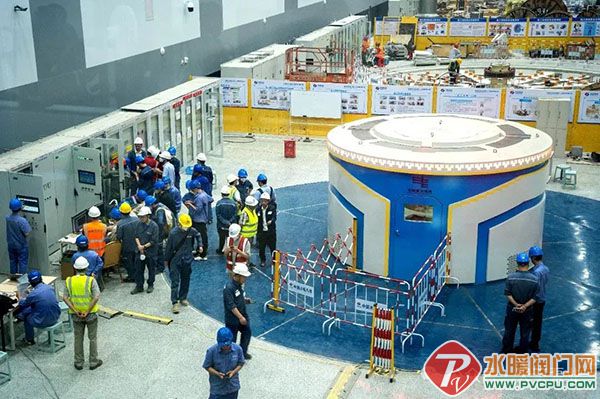

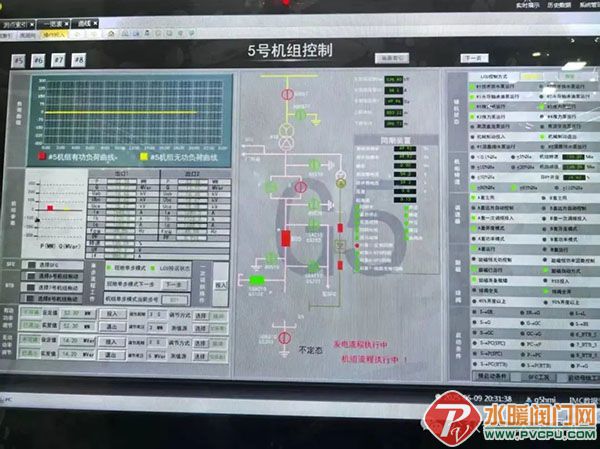

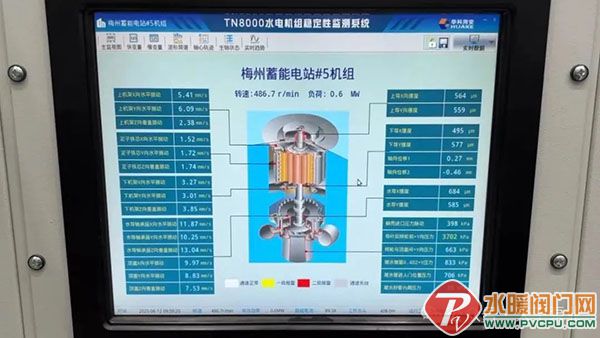

连日来,参与调试各方日夜奋战在厂房一线,陆续完成机组过速、调速器空载、热稳定、发电机升流升压、励磁空载特性、发电机空载特性、电制动、发电工况假同期等关键技术试验。

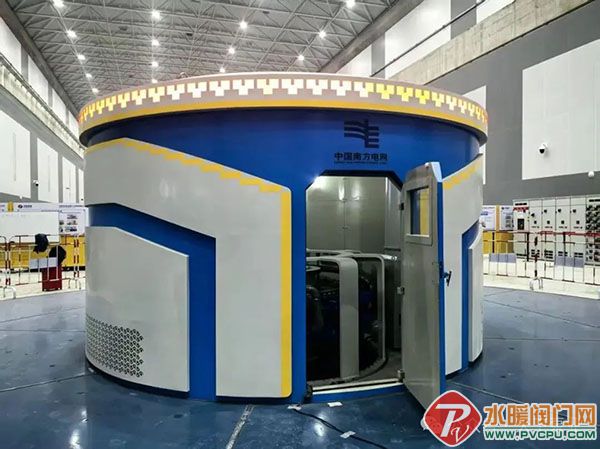

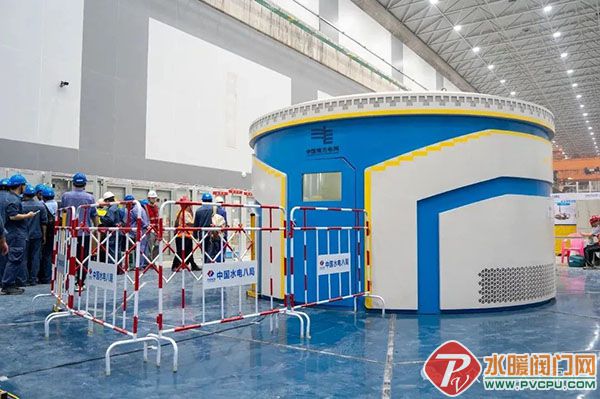

据悉,梅蓄电站二期工程首台机组于2025年4月30日完成总装,在确保安全,质量的前提下,充分利用上游水道充水的时机,合理优化调试流程,于5月21日开始机组CP工况调试,5月25日完成CP工况调试,6月5号开始发电方向启动调试,6月9日发电方向并网成功。
据了解,梅州抽水蓄能电站二期工程通过阶段划分和流程优化,显著提升调试效率,为机组安全可靠投产强化技术保障。电站负责人表示:“通过高效协同,我们攻克技术难关,科学优化工期,为同类工程调试树立标杆示范,形成可复制的技术经验。(张浩)
