株洲南方阀门:贵州高扬程长距离输水工程水击模型校核实验顺利完成

2020-06-27 10:23:55      来源:株洲南方阀门

   一年一度的端午佳节即将来临。

    天文专家表示,今年的端午节有些特别,它是21世纪最晚的三次端午节中的一次。端午节每年固定在农历的五月初五,但它在阳历中的日期却非常不固定。导致这种变化的原因就是“闰月”。

    因此,这也决定了2020年的端午注定与众不同。在这样一个不同寻常的端午之际,南方阀门一行前往贵州进行了高扬程长距离输水工程水击模型校核现场停泵测试实验。

    贵州高扬程长距离输水工程水击模型校核实验顺利完成

    1工程概况

     2020年6月9日至6月12日,株洲南方阀门股份有限公司(下称 “南方阀门”)技术人员前往贵州贵阳乌当区云锦水厂送水泵站、黔南布依族苗族自治州龙里县笋子塘水厂送水泵站、黔西南布依族苗族自治州晴隆县西泌河四级加压泵站等多个泵站进行全停泵、启泵水锤实验。

     湖南大学土木工程学院副教授吴若希等专家共同带队到现场对实验进行指导,贵阳乌当水务公司周总(云锦水厂),龙里县笋子塘水厂罗厂长,晴隆县西泌河提水厂黄厂长等人和参与实验人员介绍了各水厂日常运行工况,并和吴教授等人进行了技术交流和沟通。

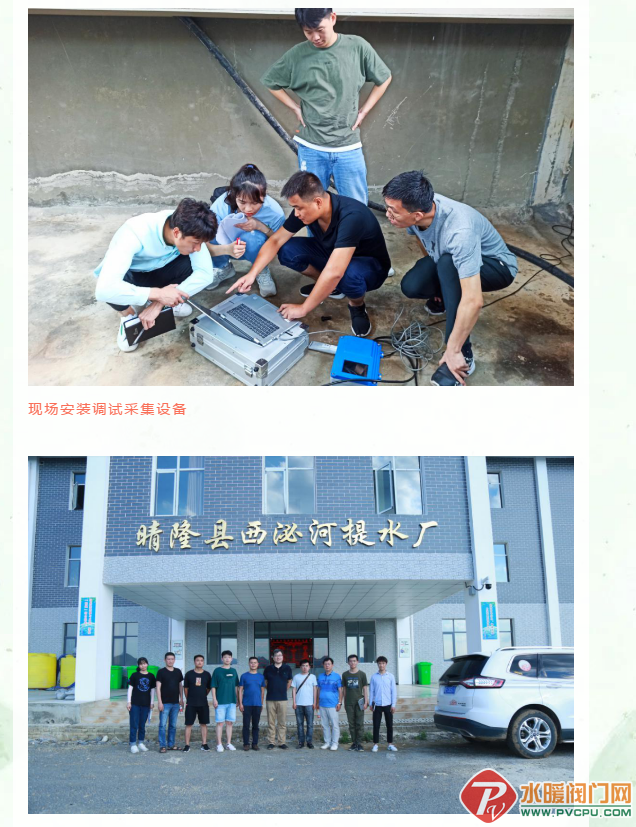

实验人员和水厂工作人员进行交流沟通

      贵州地处我国西南部,境内多为山地和丘陵,水资源较为匮乏,水源点数量较少。为了居民能够用上自来水,输水管道往往需要跨越高山,从为数不多的水源点取水至水厂。这使得该地的供水系统具有扬程高、距离长等特点。因此,供水系统的建设造价昂贵、安全性能要求高、安全隐患大。尤其是在相对偏远的山区,建造供水系统的投入极大,给财政带来了不小的压力,但是受地形影响,供水安全仍然难以得到保证,水锤导致的爆管事故时有发生,这给居民的正常生活生产带来了许多负面影响。

      为了解水锤对泵站的影响,此次实验选择了三个较为典型的泵站,各泵站扬程均在100m以上(晴隆第四级泵站扬程380米、扬水距离约6千米;龙里笋子塘水厂扬程210多米、扬水距离近10千米),且水泵出口均采用了公司多功能水泵控制阀,其中晴隆原水四级加压泵站扬程合计982米,被称为悬崖上的水厂,垂直海拔千米提升,在国内较为罕见。



    2实验背景

     国际水协(IWA)2010年提出:水锤是导致供水管网老化和损坏的主要原因,并最终产生爆管。长距离调水工程70-80%的安全问题是由水锤引发的。水锤总是从管道薄弱处最先开始产生破坏,控制水锤可以大大减少甚至消除上述问题。


       目前我国许多的泵站供水工程,水锤防护设计大部分为经验设计,小部分进行了软件模拟得出水锤防护方案,但在建成后仅进行了泵站稳态试压的测试,而停泵过程中的瞬态压力监测测试数据几乎没有,不能直观的了解水锤的大小,模型的准确性也无法校核。许多优秀的论文和研究发表时没有足够的现场实际数据来验证模型,输水系统的安全运行存在隐患。

    3实验过程及结果

      高扬程泵站的停泵水锤给供水管线安全运行带来巨大的隐患,为验证供水系统的安全性,并降低水锤对管道的危害,我司在各泵站安装公司水锤监测仪设备,进行停泵、启泵水锤实验,记录瞬态过程中管路压力波动情况,水锤监测仪对接我司智慧水务平台,实时在线显示压力波动曲线,并且进行记录。

      各泵站工作人员在实验过程中积极配合,保证了此次实验的顺利进行。通过此次实验直观的体现我司多功能水泵控制阀发挥的重要作用,水厂负责人对我司多功能水泵控阀的使用效果高度肯定,在停泵和启泵过程中有效地消除各类具有破坏性的高频率冲击波,防止开泵水锤和停泵水锤,起到了安全运行、保护设备的目的。

       随行专家根据现场实时采集数据对泵站与设备运行情况进行了初步分析,对于最大压力值超过标准的工况,各专家针对性地提出了优化多功能泵控阀缓闭关闭时间、改进水击泄放阀工作压力等一系列优化方案,水厂负责人接受了随行专家对泵站后续管理、调控等方面工作的建议,希望我司后续提供具体的泵站管线优化建议方案,确保供水系统的安全运行。

     4未来展望

      随着我国全面建成小康社会战略进入攻坚阶段,农村脱贫攻坚、乡村振兴等目标急需完成。山区的饮用水安全保障问题一直是制约农村经济发展、影响山区居民生活水平的重要问题。农村供水工程中,山区地形导致供水高差大,扬程高,供水系统危险性较大,管道的安全运行问题亟待解决。本次实验为今后的大型输水工程安全性测试提供了范例。

         由于建模过程中假设的不确定性、管道建造与设计的偏差、现场调试试验的缺乏以及数据的准确性等难题,需要在工程竣工调试阶段,进行全停泵实验,对泵站和管线的水锤压力波进行实时高频的数据采集和分析,确定如何处理可能对管道安全性产生风险的工程缺陷。为保障供水系统安全,建议竣工调试应进行全停泵和启泵实验。
