4月4日梨园公司4号水轮发电机组检修进入倒数阶段——技术供水充水调试。
●上午10:00,技术供水调试现场异常忙碌,检修工作在有条不紊地进行着。
维护人员和运行人员已经核对完4号机组此次检修最后的现场安措,相关设备已复电,一切准备就绪,就等班长一声号令,机械班就可以开始4号机组检修最后一项工作了。
对讲机里安静得可怕,大家在各自的岗位上焦急地等待着下一步的指令,时间一分一秒的过去……
突然,对讲机里传来了一句“技术供水二路取水总阀打不开了!”“什么情况?”,简单的对话把现场所有工作人员的心拧在了一起。

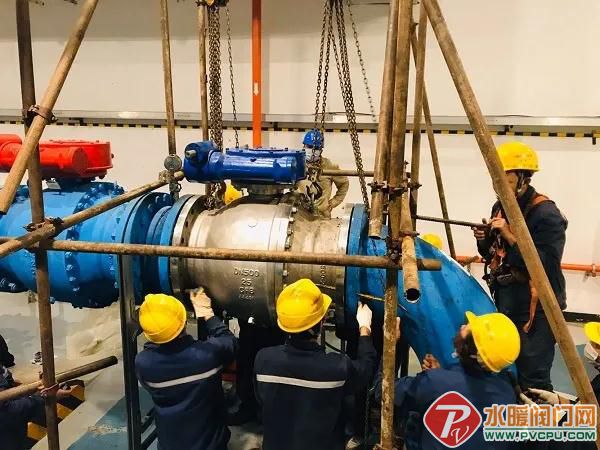

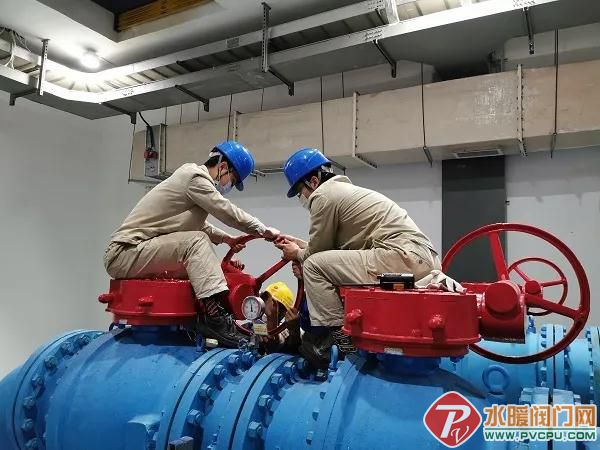

机械班迅速组织人员进行了检查,发现取水总阀卡住了,无法正常开启。
怎么办?如果当即叫停,更换二路取水总阀,现场所有人2个多小时的准备工作将付诸东流,重新更换阀门和再一次准备时间将变得不可控,势必会影响检修工期。
正当大家一筹莫展的时候,班长李春阳当机立断,将现场情况上报部门领导后,重新部署:“二路不行就换备用一路。”随即,大家按照班长的指令各自就位,将技术供水切换成一路,继续完成系统调试,最后技术供水流量、压力均满足开机要求。
梨园水电站技术供水从蜗壳取水,主供水分为两路,正常运行时,一路运行一路备用。虽然用一路技术供水顶上,暂时完成了开机前的最后调试,可仅一路取水运行,存在安全隐患,二路取水也必须完成调试,达到备用状态。

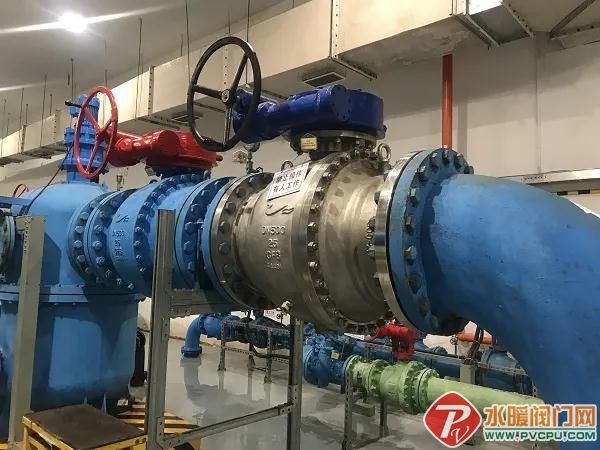

当晚,梨园公司总工程师张奇、副总工程师郭杰华以及生技部、维护部负责人亲临现场进行专项研讨,最后决定对技术供水二路取水总阀进行更换。压力钢管、蜗壳重新排水,24:00检修人员连夜将备品备件准备完毕。4月5日,经过检修人员的共同努力,在3个小时之内完成了技术供水二路取水总阀的更换,技术供水系统具备充水条件。19:03进水口充水阀打开,机组开始重新充水。
面对这个检修中的小插曲,梨园公司检修人员迅速反应,合理判断,处理过程有条不紊,最大程度减小了对机组检修工期的影响,在科学合理的安排部署下,检修人员排除二路取水阀故障干扰,坚持完成了机组技术供水的调试,保证了机组下一阶段的正常开机。
这次事件,体现了现场管理人员和检修人员的临场应变能力和心理素质,也展现了梨园人不怕吃苦、攻坚克难的行事作风,更凸显了公司一直以来设备管理坚持的“消除一个缺陷,总结一个经验,熟悉一套设备,增长一些知识,预防一批问题”的理念教育成效,相信在以后的检修工作中,检修人员定会举一反三,力争圆满完成年度发电任务。
