580万美元、超百吨重!巨型主进水阀运抵澳洲,塔州最大水电站开启“换心”

2026-09-22 14:44:01      来源:

近日,塔斯马尼亚水电公司(Hydro Tasmania)官宣,首台重达 110 吨的主进水阀运抵澳大利亚塔州戈登水电站。该阀门直径近 19 英尺、高约 16 英尺,是连通上游湖泊与地下发电机组的关键隔断设备。本次到货,标志着电站为期十年的核心设备更新工程进入实质安装阶段。

这台百吨级阀门由德国福伊特水电(Voith Hydro)联合塔州水电工程师设计,制造环节横跨葡萄牙、西班牙、奥地利,项目采购成本约 800 万澳元(折合 580 万美元)。官方未披露阀门通径、工作压力等核心参数,新品沿用原始设计基准,用于替换 1971 年投运的初代阀门。该大型进水阀阀体采用高强度合金钢铸造,内置多重密封结构与液压驱动装置,可抵御高水头持续冲击。

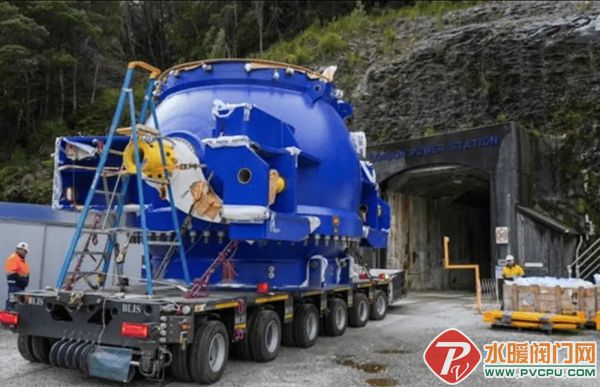

2 (1).jpg


跨国供应链与极限运输

重型设备跨国交付流程复杂。阀门在比利时装船,绕行非洲好望角抵达墨尔本,再转运至德文波特港。公路段由特种牵引车双车道辅助运输;抵达现场后,通过遥控拖车穿越约 1 公里岩层隧道。该隧道建设之初未考虑百吨级设备通行,施工团队拆除壁灯、局部凿除岩石,部分区域净空仅数厘米。本次运输依托三维激光扫描建模与液压同步控制系统,实现毫米级对位,对特种装备和现场指挥能力要求极高。

主进水阀相当于水电系统的巨型总闸,可在高压水环境下快速断流密封,保障机组检修。戈登水电站依靠戈登湖、佩德湖巨大库容,装机容量 432 兆瓦,承担塔斯马尼亚约 13% 电力供应。本次阀门更换属于电站大修项目,同步升级转轮、导水机构、发电机推力块、变压器等核心部件。项目难点在于新旧设备接口匹配,需保留原有水力模型,同时升级材料与密封技术。

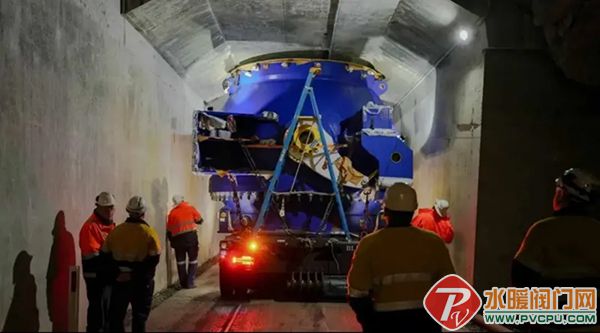

2 (2).jpg


老旧水电改造趋势

全球一批早期建设的水利枢纽正集中迎来设备老化更替。美国、英国多个老牌水电站也已开展水轮机组更新改造。110 吨进水阀属于常规规格,但受隧洞空间、停机窗口限制,更换施工精度要求严苛。老旧电站改造停水周期长,业主多采用分批替换方案保障基础供电,对设备交付节奏与现场仓储管理提出考验。

戈登水电站三台弗朗西斯机组分别于 1977 年、1988 年并网,依靠 140 米大坝引水。首台新阀门计划 2027 年完成安装,剩余两台将在 24 个月内陆续到场。整个替换工程需要配合水库调度与电网负荷,工期延误将直接影响区域供电。澳洲水电市场重心已由新建大坝转向存量电站延寿改造,设备厂商业务也从整机销售,逐步转向定制化部件更换与运维服务。

对国内重工装备出口企业、海外工程承包商而言,这类项目充分体现重型长途物流、存量电站改造的技术门槛。参与海外水电投标,除设备制造、材料认证外,还需提前评估运输限界、吊装接口、备件交付周期。欧洲老牌厂商在复杂工况结构设计、全生命周期服务方面值得借鉴。国内企业可借助模块化预组装、数字化仿真严控出厂公差,减少现场调试风险;布局南半球售后网络、组建本地化技术团队,将成为海外改造项目竞标的重要优势。
