东田镇:奋战第四季度,抽水蓄能项目建设蹄疾步稳

2026-10-06 09:02:07      来源:丰美东田

金秋十月,举国同庆。当千家万户欢度国庆、乐享团圆之时,东田镇镇村干部、抽水蓄能项目工作专班主动放弃假期、坚守攻坚一线,严格落实市委、市政府第四季度攻坚冲刺工作部署,以“假期不休、力度不减、进度不松”的实干作风,抓实征迁协调、紧盯工程建设,全力跑出项目攻坚加速度,以实干担当献礼祖国华诞。

抽水蓄能项目是省、市重点能源工程,更是带动东田镇域发展、赋能乡村振兴的龙头项目。当前正值第四季度收官冲刺的关键窗口期,项目建设、用地征迁任务艰巨、时间紧迫。为抢抓秋季施工黄金期,东田镇坚持专班靠前、力量下沉,将节日假期变为攻坚实干期,全力推动项目建设提质提速、落地见效。

640 (3).jpg

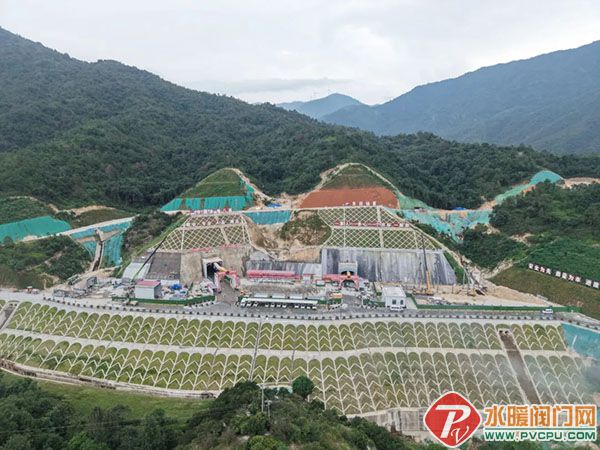

国庆假期,项目施工现场热火朝天、秩序井然。约350名建设者身着工装、头戴安全帽,奋战在各个作业点位;12台挖机、5台装载机、14台自卸车同步联动、协同施工,全面掀起节日大干快上的建设热潮。

项目建设各项节点任务有序突破。截至目前,进厂交通洞已全线贯通;通风兼安全洞开挖至840米,顺利完成洞口明洞施工;自流排水洞完成洞脸施工,已掘进16米。进场道路同步提速提质,Y023线至两洞口路段路基、水稳层全部完工,部分路段已具备通车条件,可完全满足施工物料运输需求。此外,项目拌合站设备已完成安装调试,将于近期验收投用,为后续主体工程混凝土供应筑牢坚实保障。

项目建设全速推进的同时,征迁保障同步跟进、温情发力。节日期间,征迁工作组干部步履不停、下沉一线,深入田间地头、走访农户家中,常态化开展政策宣讲、民情沟通、矛盾调解工作。工作人员耐心倾听群众诉求,细致解答征地政策、安置保障等群众关切,用心用情化解征迁堵点难点,在严守政策底线的前提下,最大限度维护群众合法权益。镇村两级与施工单位密切联动、实时调度,及时协调解决施工用地、运输通道、民生保障等问题,确保项目施工连续不间断、建设进度稳步有序。

640 (2).jpg
640 (1).jpg

“第四季度冲刺号角已经吹响,项目建设一刻不能等。”项目专班工作人员表示,国庆在岗坚守,是责任更是使命。全体专班成员、镇村干部凝心聚力、连续作战,坚持倒排工期、挂图作战,常态化抓实安全生产、隐患排查整治工作,全方位筑牢安全施工防线,真正实现征迁有温度、建设有速度、安全有保障。

万家灯火庆华诞,一线实干践初心。下一步,我镇将持续保持昂扬攻坚态势,锚定年度目标、压实工作责任、细化攻坚举措,全速推进抽水蓄能项目征迁扫尾和工程建设各项工作,决战决胜第四季度,以优质高效的项目建设成果,为南安高质量发展注入东田动能、贡献东田力量。
