总投资80.19亿元!南安抽水蓄能电站正式开工!

2025-09-22 17:15:29      来源:

九月的武荣大地上秋意正浓、希望遍地,处处澎湃着高质量发展的新动能。就在今天,在南安东田镇,一个紧密关乎民生需求的重点项目——南安抽水蓄能电站,正式拉开了开工建设的帷幕。

作为福建省“十五五”重点实施项目、2025年度福建省在建重点项目,南安抽水蓄能电站项目总投资约80.19亿元,规划装机容量达1200MW,总工期69个月。

一个投资数十亿元的省级重点项目为何落地东田?当地党委政府又是如何靠前对接,牢牢把项目留下来的?

精准谋划

下好项目储备“先手棋”

     “南安是泉州的用电负荷中心,长期以来南安作为省内电源输送路由,长期没有当地电源点。所幸,这一困扰即将迎来破局——南安抽水蓄能电站项目已正式开建。”南安市发改局相关负责人说。

     据了解,该项目位于泉厦交界处,接入电网便利,能迅速响应电力需求、覆盖调峰紧缺区域,且随着南安产业升级,作为应急电源点的作用将更加突出。此外,项目建设涉及区域具备无生活移民这一显著优势,不会影响村民生活和社会稳定。在项目布置方面,项目还有能量损耗低、施工便利、效率高、效益好、投效比优等突出优点。基于多方因素,省发展改革委委托华东院与福建水电设计院联合开展福建省抽水蓄能中长期规划工作,将东田镇正式列为考察点。

     一项水利工程从无到有,前期工作中涉及勘察设计、报告编制、专题报批等众多工作,如何合理安排?

     为推动项目顺利落地,南安市委、市政府高度重视,主要领导通过多种形式协调推进,分管市领导挂帅,成立市、镇两级工作领导小组,明确职责,全程跟踪服务。在各方努力下,项目前期工作进展迅速:3个月完成预可研审查,5个月完成“三大专题”报告审查,不到1年完成项目核准各项组件准备工作并取得省发展改革委核准批复,较行业同类项目规范做法缩短10个月,克服“起步迟”的劣势,实现后发赶超,彰显“南安速度”。

     “抽水蓄能电站一般配置上、下两个水库,利用上下水库大落差,在用电低谷时抽水储能,高峰时放水发电,是一种新型的能源储能形式。”南安抽水蓄能电站项目工作人员陈晓亮打了一个形象的比方:抽水蓄能电站就像一个巨型“充电宝”。

上库库区全景图

下库库区全景图

     “按照设计,预计项目建成后,年平均发电量约12.6亿千瓦·时,税收约1亿元。”陈晓亮说,项目建成后,预计每年可节约标煤48.2万吨,减少二氧化碳排放118万吨,环境效益显著。同时,对助力国家实现“双碳”目标、优化电源结构、保障电力系统安全稳定运行、促进新能源消纳、改善当地基础设施条件、带动地方经济可持续发展具有重要作用。

     好风借力千帆竞,项目建设正当时。“我们力争在2030年前完成项目建设。建成后,将承担系统调峰、填谷、储能等任务,填补南安电源点空白,为南安提供可靠能源支撑。”陈晓亮说。

攻坚克难

加压奋进刷新项目“进度条”

     谈及项目建设,有一个绕不开的话题:征地拆迁。

     南安抽水蓄能电站项目占地总面积5071.1亩,是南安单体项目投资最多、征迁面积最大的项目,特别是项目征收涉及3个建制村,面临着区域内地类交错混杂、补偿标准差异、地类认定争议、历史遗留问题多、勘测定界工作量大等众多困难。

     2025年3月,东田镇正式吹响征地拆迁“集结号”。面对大考,当地党委、政府态度坚决:全镇上下勠力同心、迎难而上,坚决高质高效完成任务。

     在推进过程中,东田镇巧妙利用清明期间群众返乡扫墓契机,提前谋划部署,做好骨灰临时安置点设置、免费接送、集中焚烧等“一条龙”服务的基础上,集中20天,一鼓作气完成坟墓迁移411座,完成迁移任务100%。仅用2个月完成全部土地测量、清点地上物面积,完成率100%;仅用3个多月完成土地征收签约4618.38亩,完成率超90%,为项目开工奠定坚实基础。

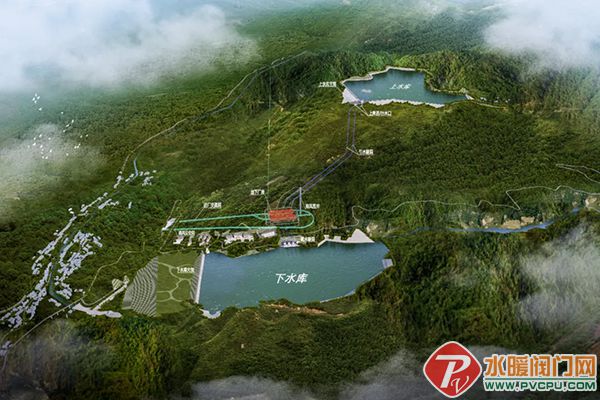

4 拷贝.jpg

     成绩取得的背后,蕴含着广大党员干部为征迁工作所付出的汗水和初心。

     “我们提前制定了任务书、时间表、路线图,做好做足各个环节准备工作。”东田镇党委书记苏招进道出了秘诀:一方面是坚持“干部成长与镇域发展”互促并进,将项目建设作为锤炼干部能力的主战场,抽调精干人员力量组建工作专班,成立临时党支部,通过设立“攻坚先锋榜”、实行项目进度“三色预警”机制、开展“晾晒比拼”行动等,充分激发干部干事创业热情;同时,坚持“征迁进度与民生温度”同频共振,提前摸底并解决群众急难愁盼事项17项;再者,坚持“社会协同与群众参与”互融共促,通过乡贤座谈、银发调解、方言宣讲等方式广泛凝聚共识,引导各方力量参与、支持征迁……

     “别人放假的时间就是我们工作的时间,有些村民平日里都在外面工作,只有放假的时候才能抽时间回村里。”征迁组工作人员蔡文彬告诉记者,项目时间紧、体量大,涉及的土地征迁、青苗林木等各类情况复杂,涉及群众的切身利益,要想顺利推进,必须得到村民的理解和支持。

     桃园村村民林某因祖坟年代久远、心存顾虑,镇村干部连续3天陪同现场踏勘,并收集相关佐证材料,以事实为依据认定坟墓年代,赢得群众点赞和支持。

     “镇村干部都把征迁的政策、标准说得很清楚了。抽水蓄能电站建起来后,本地的旅游发展起来,对我们也有好处,哪有什么不愿意的!”桃园村老党员林大爷带头签约迁坟,带动周边11户群众主动配合。

     “抽水蓄能项目建设,功在当代、利在千秋。”苏招进表示,项目建成后,将极大优化能源结构,有力保障能源供应的稳定和安全。建设期内可形成超百亿元固定资产投资,投产后每年可贡献约1亿元税收。同时,项目还将创造大量就业岗位,直接带动本地基建、餐饮、住宿等关联产业升级。更令人期待的是,项目毗邻罗山省级森林公园的铁峰山景区、横林景区及东田镇风电场,通过策划建立“抽蓄+文旅”联动模式,将打造以上下水库为核心、以连接路为纽带的“双库连景”新地标,融入南安市区和厦门市区“半小时旅游圈”、泉州市区“1小时旅游圈”,成为集双湖胜景、奇洞群落、风电科技、森林康养和乡村体验于一体的特色工业生态旅游示范区,进一步助推乡村振兴、加快农业农村现代化。

(来源:海丝商报)
